ふき歯科クリニック増築経過 4月

ふき歯科クリニック 増築工事8 2020年4月 第2棟の棟上げ

4月2日

朝の状況です。

玄関の階段

スタッフさん通用口と階段です。

午後

木曜日の午後に往診へ行きます

このマグネット 8000円+税

患者さんに許可を頂いて撮影しています。

診療後は増築打合せです

診療後の増築工事の打合せ内容

衝撃の事実が判明しました。

業者より

「外壁が中国製のため、5月末ごろしか入荷しなくなった」

とのこと。

「早く言ってくれ」

新たに、外壁を考え直すことになりました。

打合せの内容

・電源コンセント位置

・エアコンのつける位置

・物干しの場所

・靴箱の段、配置など

バイタルの野原さんより、外壁の色の提案を急遽してもらうことになりました。

タイルを日本製に変更する提案がありました。

ふき歯科クリニック 増築工事9 2020年4月 第2棟内装工事

4月3日

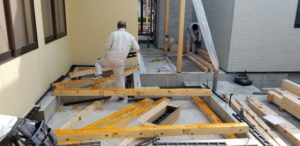

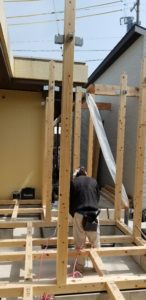

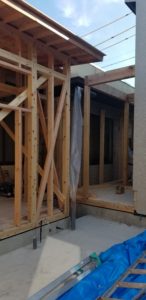

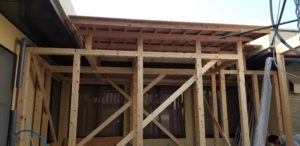

第2期工事 棟上げ

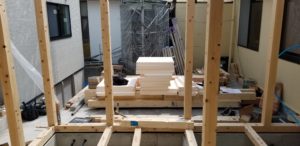

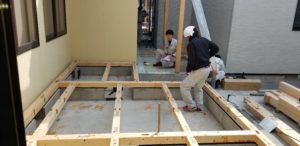

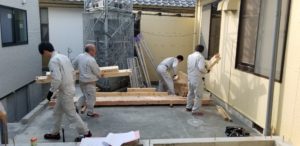

朝7時過ぎに、木材が搬入されました

荷ほどき

木材の運搬 狭い場所のため、手作業

たくさんの職人さんたちがいっせいに作業

夕方の状況です

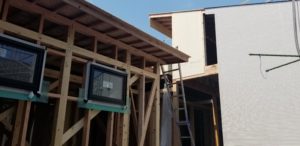

自転車置き場の横の機械室周りも同時進行をしています

4月4

工事はお休みでした。

4月7日

院内勉強会 2年目歯科衛生士の症例発表をしています。

ネコ🐈の足跡

やられていました!

スタッフさんのロッカールーム

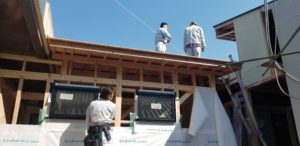

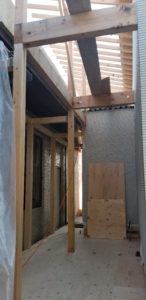

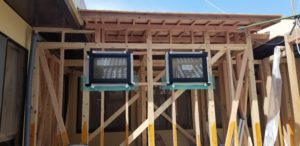

上の屋根を立てています

4月8日

現在の状況です。

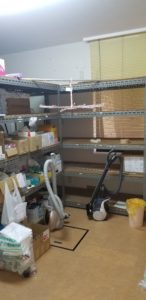

スタッフさんのロッカー兼倉庫を改修のため、洗濯機を移動

洗濯機を別の場所へ移動

給水、排水を違う場所に仮に作っています

結構大変な作業です。

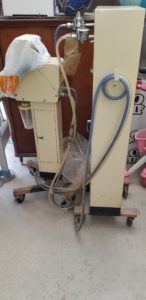

笑気の装置も出しました。

今は当医院では使わないので、処分の予定です。

(結構な費用がかかるかと予想)

スタッフさん(主にマネージャーさん)がこのような作業を診療の合間に行います。

夕方に撮影。

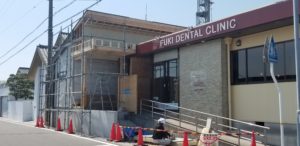

4月9日

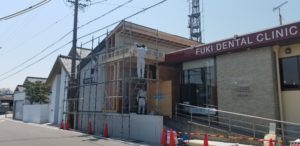

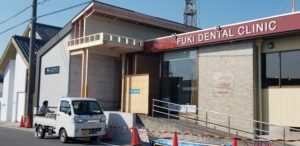

朝8時前に撮影

今日は、税理士さんと打合せ。

その後、銀行さんと打合せです。

昨日東京を中心に緊急事態宣言が出されました。

愛知県は出ていませんでしたが、

今後愛知県に緊急事態宣言が出たら、

5月の増築完成の内覧会を考えていますが

中止の方向にすると思います。

午後より、税理士さんと打ち合わせ。

ドアを開け、次亜塩素酸水を噴霧。

全員マスクして、距離を置いて短時間で行いました。

今後コロナウィルスによる、患者さんの受診抑制による件を相談しました。

午後 風除室の天井部分を製作

物が出来るところを見れるのは、好きなので幸せな時間です。

白山神社(富貴城跡)から当院を見ています。

屋根の上で打ち合わせ。かっこいいなー

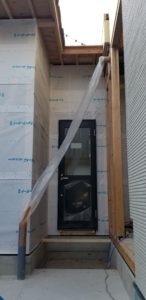

スタッフさんの通用口のドアがつきました。

税理士さんの後は、銀行さんに来てもらいました。

機械設備の投資の融資の相談です。

・チェア3台

・コンプレッサー

・オゾン水システム

あわせて1260万円

無担保で、7年0.75%の条件です。

一応、3年金利の条件、5年金利の条件でも出してもらうことにしました。

4月10日

夕方に撮影

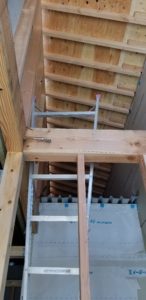

屋根裏に収納ができないか考えております。

診療終了後に、ZOOMの緊急勉強会

経営コンサルタントの先生、元金融機関の先生、歯科医師

手元のキャッシュを持っておく大切さを改めて勉強しました。

もし仮に医院が半年間いっさいの収入が途絶えたとき、

固定費、特に人件費です。

スタッフを解雇せずに雇用の継続、また支払い等を滞りなくできるかという

シミュレーションをしています。

もちろんそのようにできるように準備していきたいと思います。

手元に現金が銀行口座にいくらあるかということは大切ですし、

またかけている保険が、解約するとどこまで現金化できるか、

ということを考えていく必要があります。

4月11日

今日のお昼

電気屋さんが来ています

新しい診療室です。

歯科の業者さんより

笑気の機械を捨てるのに、8,000円だそうです。予想通り高い。

22時より24時近くまで、

ZOOMの交流会

懇意にしている経営コンサルタントさんからお誘いを頂きました。

現状、不要不急の外出が自粛な中で色んな先生方と交流ができるのは

とてもありがたいことです。

昨日の学びは、

「スタッフさんが働きたいと思える医院を作る」

という原点を思い出すことが出来ました。

4月12日

ふき歯科クリニック 増築工事10 2020年4月 階段編

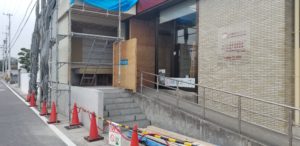

朝起きて、見にいったら、階段が出来ていました。

昨日出来ていたようなのですが、忙しく写真がとれませんでした。

子どもと美浜町の海へサイクリングにいった帰りには

ブルーシートが張られていました。

今日は1日雨です。

4月13日

1日雨でした

雇用調整助成金を受ける準備のため、

従業員代表と打ち合わせ。

休業協定書を作成し、社労士さんに確認してもらう仕事をしています。

診療終了後の夜は、

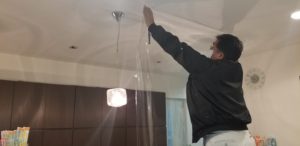

受付の感染予防のため、業者さんに来てもらいカバーをとりつける準備をしました。

4月14日

今日は休業協定書を作成し、院内勉強会にてスタッフさんに説明をしました。

同意をいただき、書面を交わす準備の前段階まで来ました。

受付にて感染予防対策をしています。

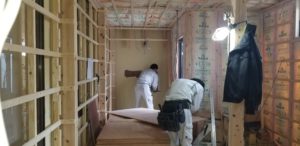

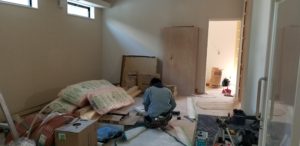

今日はスタッフのロッカールームと倉庫をつなぐ壁を壊し始めています

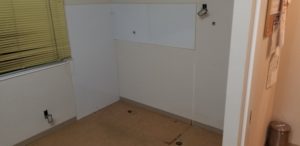

新しい診療室はこんな感じです。

現在の倉庫兼ロッカールームは

棚を片付けています。

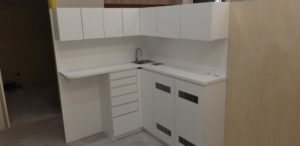

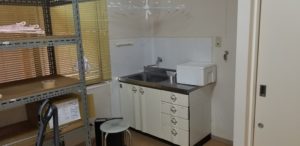

洗濯機に続き、キッチンも片付けられました。

慌ただしい毎日です。

勤務医の先生に

「河内先生は、仕事が趣味ですね」と言われ、

「趣味がないだけ」と返事をしましたが、

コロナ関連と増築が落ち着いたら、

何も仕事を考えず、日常を忘れる何かをしたいですね。

仕事だとタイミングを失うと取り返しができないことがあるので

いまは仕事が中心になっても仕方がないかなと思います。

4月15日

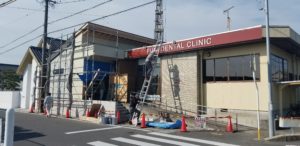

朝に撮影しました。梯子をかけていますが、

何の作業かはわかりません。

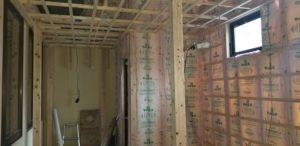

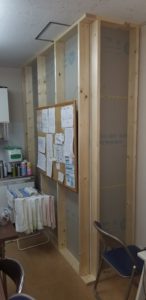

現在の倉庫兼ロッカールームは、半分閉鎖されました。

夜9時過ぎから2時間ほどZOOMにて、金融のコンサルタントの先生と

当医院の運営状況を評価していただき、教えてもらいました。

顧問税理士、提携銀行以外からの第3者報告を教えていただける機会をいただいて

感謝しています。

関係ありませんが、院長室にヤモリがいました。

マスクだけでなく、グローブも手に入りにくくなっていますので、

慌ただしくなっています。

4月16日

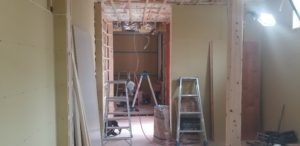

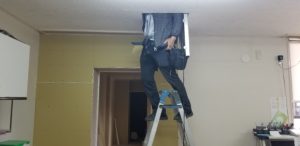

新しいロッカールーム兼倉庫の拡張をしています。

夕方から銀行さんと契約し、診療終了後は増築の打合せとなります。

地元信用金庫さんから

1260万円

金利0.7% 7年

という条件で貸していただくことになりました。

前回の0.75%から0.7%へ金利を下げてくれています。

チェア3台とコンプレッサー、オゾン水を合わせた値段です。

法務局へ法人の印鑑証明と役場へ私の印鑑証明を取りにいくことになりました。

増築の打合せ

外壁タイルが中国から入らないため、国産のINAXのタイルに変更になりました。

玄関ポーチの床タイルの色も決めています。

新設待合室の掲示板(マグネットをどこまでにするか?)

待合室の遮熱フィルムの位置、種類

あと1、2回ほど増築打合せがあり、決定していきます。

4月17日

倉庫とスタッフさんのロッカールーム拡張の部屋です。

壁が出来ています。

グローブが手に入りにくいので、色々と探しています。

非接触型体温計も入らないので、探しています。

4月18日

午前中は雨

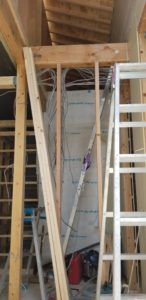

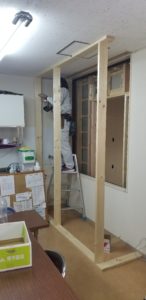

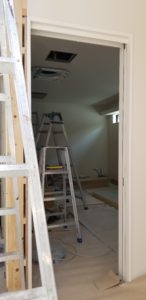

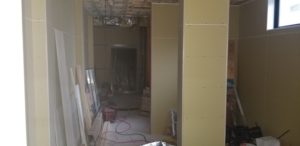

スタッフルームから、新設のロッカールームへ続くドアの工事。

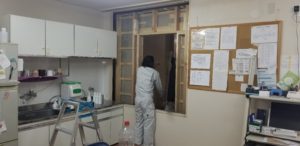

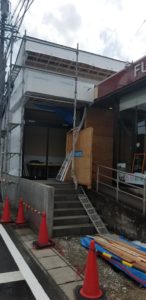

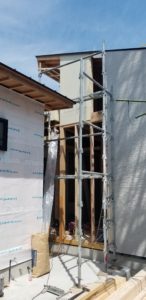

窓を外して、壁を壊す準備をしています。

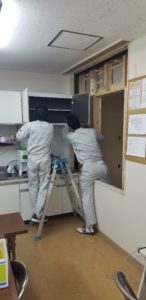

スタッフルームのシステムキッチンを外します。

そして囲いを作る

お昼休みにも作業がかかったので、中断

現在はこんな感じです。

風除室から受付へのドアへ張り紙をしています。

4月18日、19日は本来であれば、私が理事を務めさせていただいている

国際歯周内科学研究会の学術大会でしたが、

新型コロナウイルスによる中止となりました。

そこでZOOMにて

18時から理事会

20時から評議員会

さらに、22時から24時近くまで

全国の歯科医師、歯科衛生士さんZOOM交流会でした。

濃密な1日を過ごすことができ充実しました。

4月19日

日曜日ですが、職人さんたちは作業をされています。

私も当医院勤務医の先生のためのDrマニュアル更新、火曜日のOPEの勉強などしています。

FACEBOOKへの情報提供。

新型コロナウイルス感染予防対策を掲示するためにホームページの更新。

医療法人の決算に向けての準備。

スタッフさんへの休業協定書の準備

今週も増築打合せ、ZOOM交流会が2つあります。

4月21日

ふき歯科クリニック 増築工事11 2020年4月 家具搬入編

院内勉強会

増築の号外号準備をしています。

各種キャンペーンなど、スタッフさんとミーティングしています。

また小さなお子さんを預かるサービスを新型コロナウイルス感染が終息するまで

お断りをさせていただくことに決まりました。

新しい診療室の中の様子

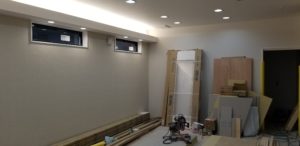

少し診療室らしい雰囲気が出来てきました

そして、急遽私のわがままのお願いを聞いてもらい、屋根裏の収納庫

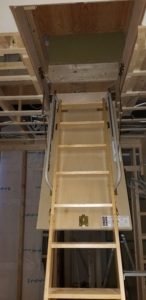

階段をつけてもらうことになりました。

5日後には、家具が入り

6日後にはチェアが入ります。

どんどんと進んでいきます。

22日は増築打合せです。

ふき歯科クリニック 増築工事12 2020年4月 チェア搬入編

4月22日

スタッフさんと、増築号外号の打合せをしています。

色々と直すところありです。

間に合わせるようにがんばります。

増築打ち合せの終了後に

パソコン1台、液晶モニターを3台購入をしました。

4月23日

昨日は増築打合せでした。

5月6日までの残りの工程表です。

5,6,7のチェアのロールカーテンをどうするか?

(開けると、剥き出しの木が丸見え)

通常はロールカーテンですが、

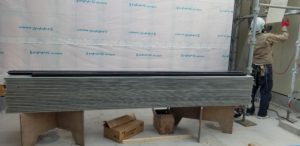

↑ロールカーテンを開けるとこんな感じ。

待合室の遮光フィルムのデザイン、

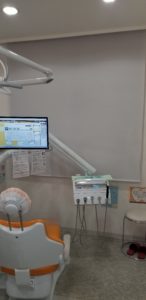

新設待合室のTVの大きさ

待合室の椅子のデザイン

電気の容量が増えるので、新たな契約が必要かどうか?

26日のチェア搬入の時にまた打合せとなります。

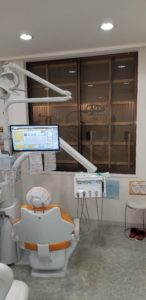

朝に、塗装屋さんが来て、屋根の上での作業の確認

朝の様子

15時過ぎに撮影

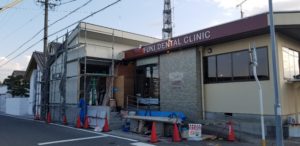

ほぼ壁の出来上がり

今はスタッフさんの通用口の壁を作製中

スタッフさんの階段も左官屋さんが作成中

乾くのを待っています

〇打ち合わせの案件の解決策!

ここの剥き出しですが、

デザイナーと工務店さんから2つの案がありました。

1,2,3番と同じように新しくカーテンを作り

暖色系のライトをいれる案と

窓に白いシールを貼り、現状のロールカーテンの中に暖色系のライトを入れる

という案です。

しかし検証を繰り返した結果は、あまり見栄えがよくない。

新しいカーテンを入れると、中に子どもが入って遊ぶので危険という現場の歯科衛生士の判断

そして

窓の白いシールは、患者さんがふと覗いたときにがっかりするということ。

なかなかうまく案がまとまりませんでしたが、

検証を重ねた最終案は、

壁を作り、壁紙をしてふさぐ。そして上のロールカーテンは撤去し

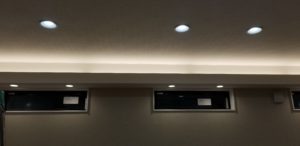

代わりに暖色系のライトをいれるという案になりました。

この最終案に私は非常に満足しております。

夕方撮影

夕方にサッシ屋さんが来て、自動ドアの枠を作っています。

薄型TV

取り付け金具

待合室の新設TV 業者さんからは

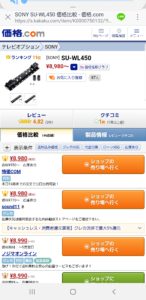

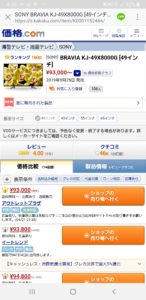

高いけれど、SONYのブラビアが幅が薄いのでおススメと

教えていただきました。

専用の取り付け金具もあったほうが良いと言われています。

夜は21時から23時過ぎまで、ZOOM電話交流会でした。

4月24日

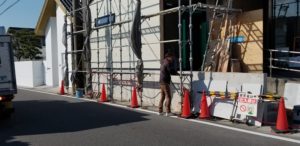

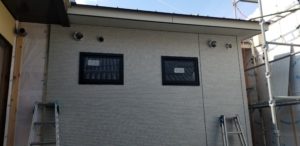

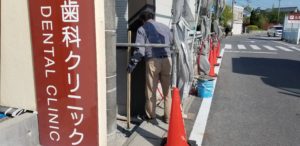

朝撮影

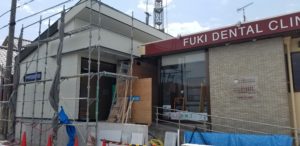

完全に壁が出来ていました

左官屋さんが入っています

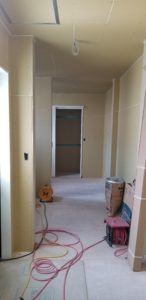

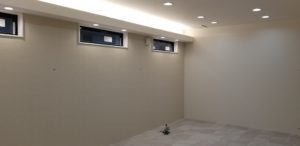

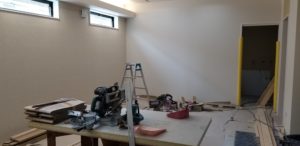

新しい院内の現在の様子

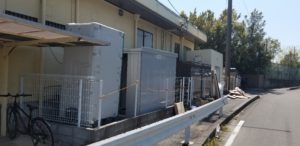

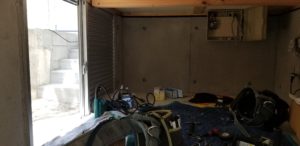

床下の機械室

勤務医の先生の部屋の下に機械室を設置します

専門の人がみないとわかりませんが、とりあえず撮影

打ち合わせで忘れていた、新設トイレのペーパーホルダーはこれにします

明日は家具の搬入です

きれいに掃除がしてありました

コンクリも出番が来たのかな。

明日が楽しみです。

4月25日

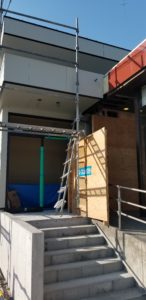

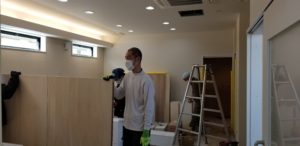

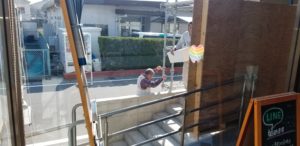

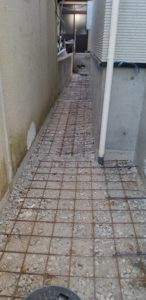

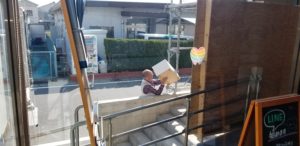

朝の作業前の写真です。

今日はチェア周りの家具が入ります。

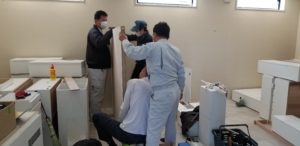

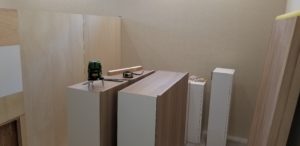

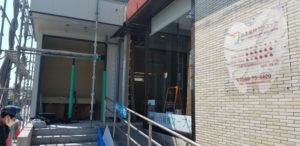

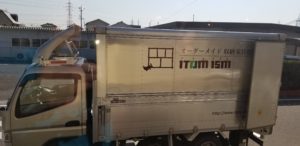

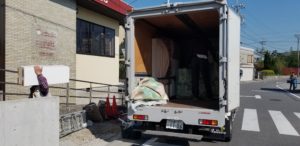

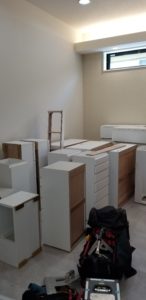

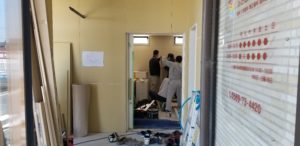

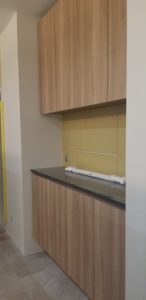

オーダーメイドの家具屋さんが到着

こんな感じで家具が手渡しされて、新設のメンテナンスルームへ運ばれていきます。

壁がなくなりました

家具を運んでいます

中での作業

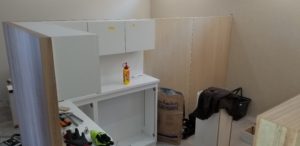

家具の取り付け

午前終了

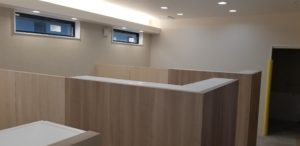

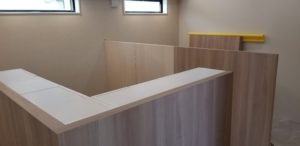

家具が並んでいます

少しずつ出来ています

↑お昼休み撮影

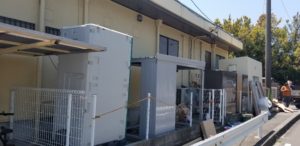

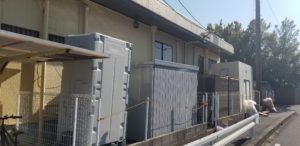

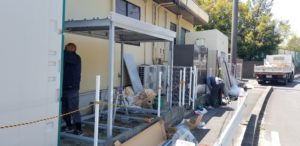

外の物置の設置も同時に進んでおります

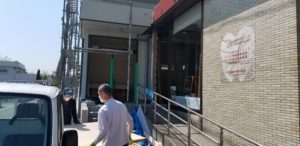

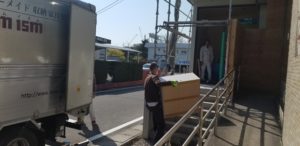

朝撮影

お昼過ぎ

16時過ぎに完成

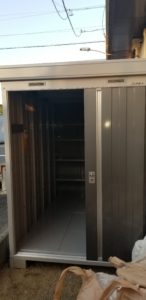

設置されたいイナバの物置

業者さんいわく、イナバ物置は作りがしっかりしているので、カタつきがないそう。

オーダーメイド家具 1つ約40万円

レセコンを入力する台

とても使いやすそう。

4月26日

本日の予定

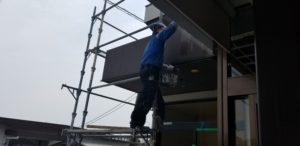

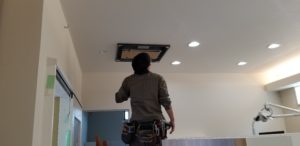

・塗装屋さんがペンキを塗り始める

・機械室にコンプレッサーとバキュームが設置(合わせて約150万円)

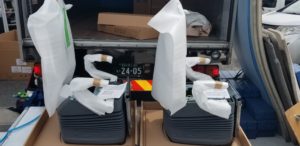

・チェアを新規で3台入れる

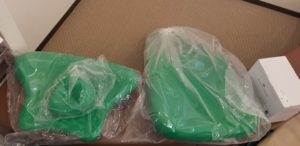

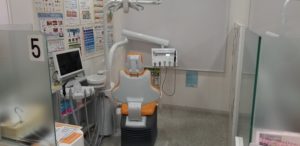

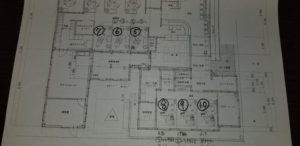

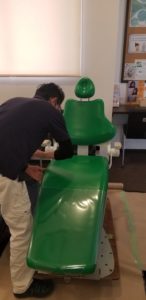

⑤のチェアを⑧へ移動 チェアの色もオレンジからグリーンへ変更

⑥のチェアを⑨へ移動 チェアの色もオレンジからグリーンへ変更

⑩に新しいチェアを搬入

⑤に新しいチェアを搬入

⑥に新しいチェアを搬入

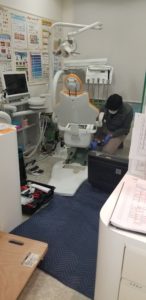

このような流れで朝8時30分からスタートしました

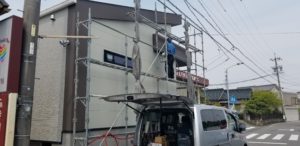

業者さんの車が所狭しと並んでいます。

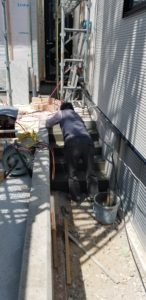

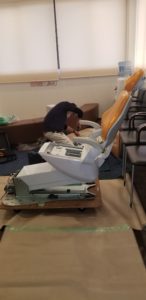

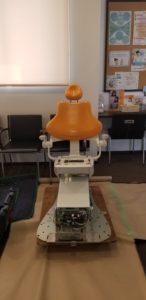

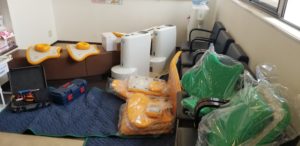

5番のチェアを解体

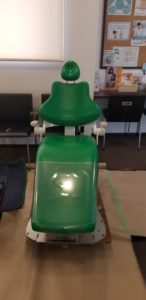

待合室でオレンジ→グリーンへ変更

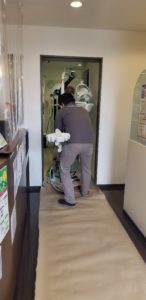

移動開始!

待合室を通り

チェアをぶつけないよう4人体制で移動

慎重に移設

5番、6番のチェアの移動をひとまず完了

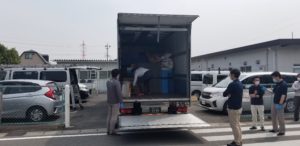

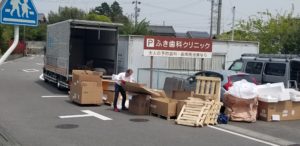

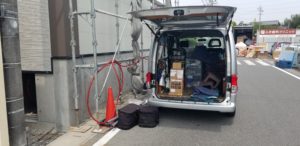

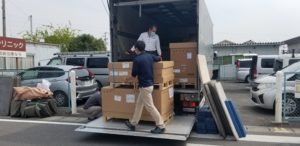

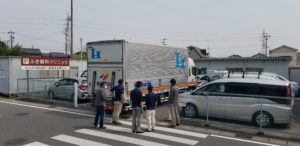

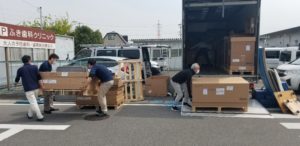

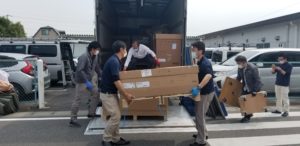

3台入ったチェアのトラックが搬入

開始!

重そうです

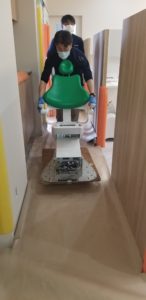

台車で2人がかりで運びます

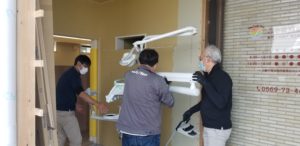

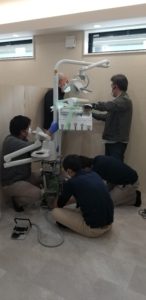

新しいチェアを新設

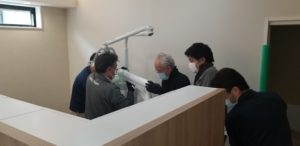

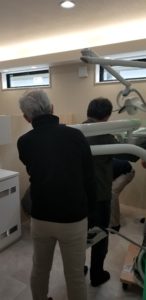

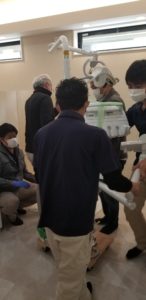

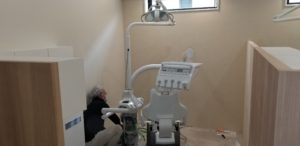

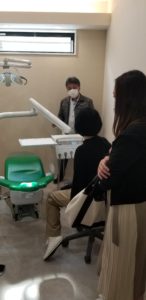

幹部の歯科衛生士さん2人に来てもらい、チェアの角度決め。

これ、とても重要なのです。

以前私も、旅行から早く帰って、確認したことがあります。

〇塗装屋さんの仕事編

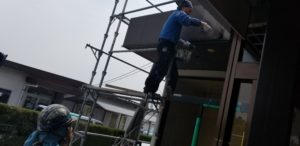

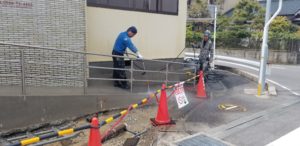

庇(ひさし)の部分の塗装

業務用ケルヒャーにて、高圧洗浄

〇機械室

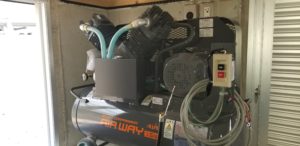

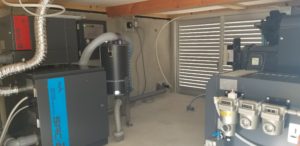

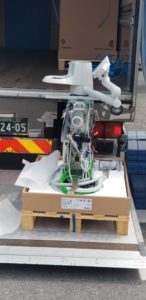

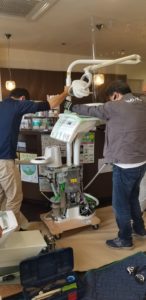

コンプレッサーとバキュームの搬入

設置完了

今が一番きれいな状態ということです。

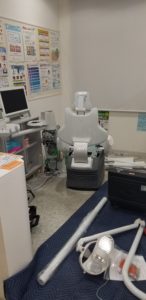

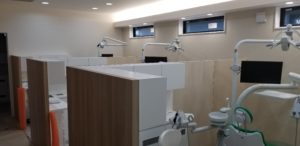

10番チェアの設置完了

液晶モニターまで準備完了。

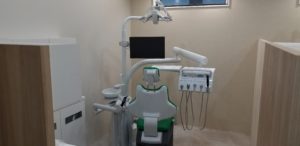

5番チェアの設置完了

6番チェアの設置完了

18時の状況です。

電気関係の作業もありました。

8時30分~18時終了です。

チェア搬入の1日でした。

いま、調べていたら、ノートパソコンの出荷が遅れているとのことでしたので

明日また確認します。

4月27日

ふき歯科クリニック 増築工事13 2020年4月 タイルはり編

8時過ぎに業者さんに来てもらい、新しいチェアの確認をしています。

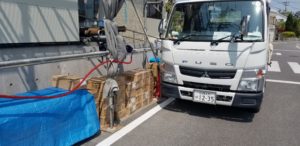

明日にタイル貼りのため、タイルの搬入

↑コンクリを明日やる予定だそうです。

非接触体温計が届いています。

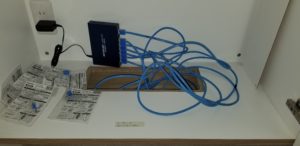

レセコン会社のノーザさんに来ていただいて、ハブの設置をしてもらいました。

4月28日

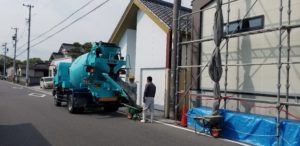

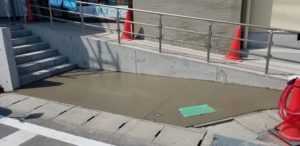

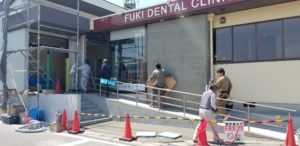

スタッフさんの通路用に、コンクリをはります。

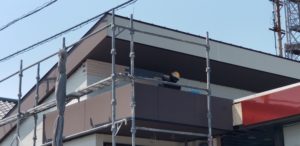

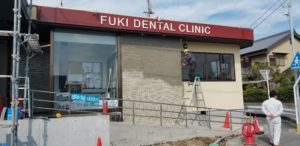

外壁のタイル

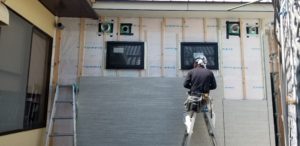

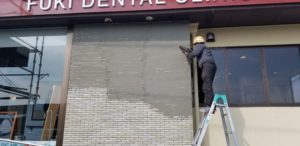

上の部分は、タイルを張っています

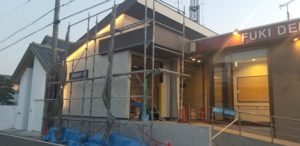

上の部分のタイルは完成

道路側のタイルは、明日の予定です。

階段前もコンクリート工事をしています。

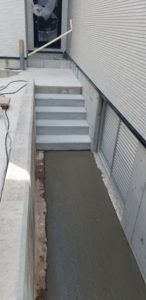

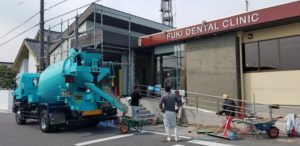

完成

空気清浄機の搬入

エアロサービスさん

設置中です

屋根裏収納庫も出来上がり中

チェアの番号もデザインしてもらっています。

↓細いデザイン         ↓太いデザイン

28日の今日で診療は終了です。

明日4月29日から5月6日まで休診となります。

最後の追い込み工事が始まります。

院内新聞号外

次の記事

増築号外
